Nieuwbouwdroom in de Kempen botst op een overvol stroomnet

Foto: Nieuwbouwdroom in de Kempen botst op een overvol stroomnet
stroomkabel ehv maarheeze. Foto: Archief 1Kempen

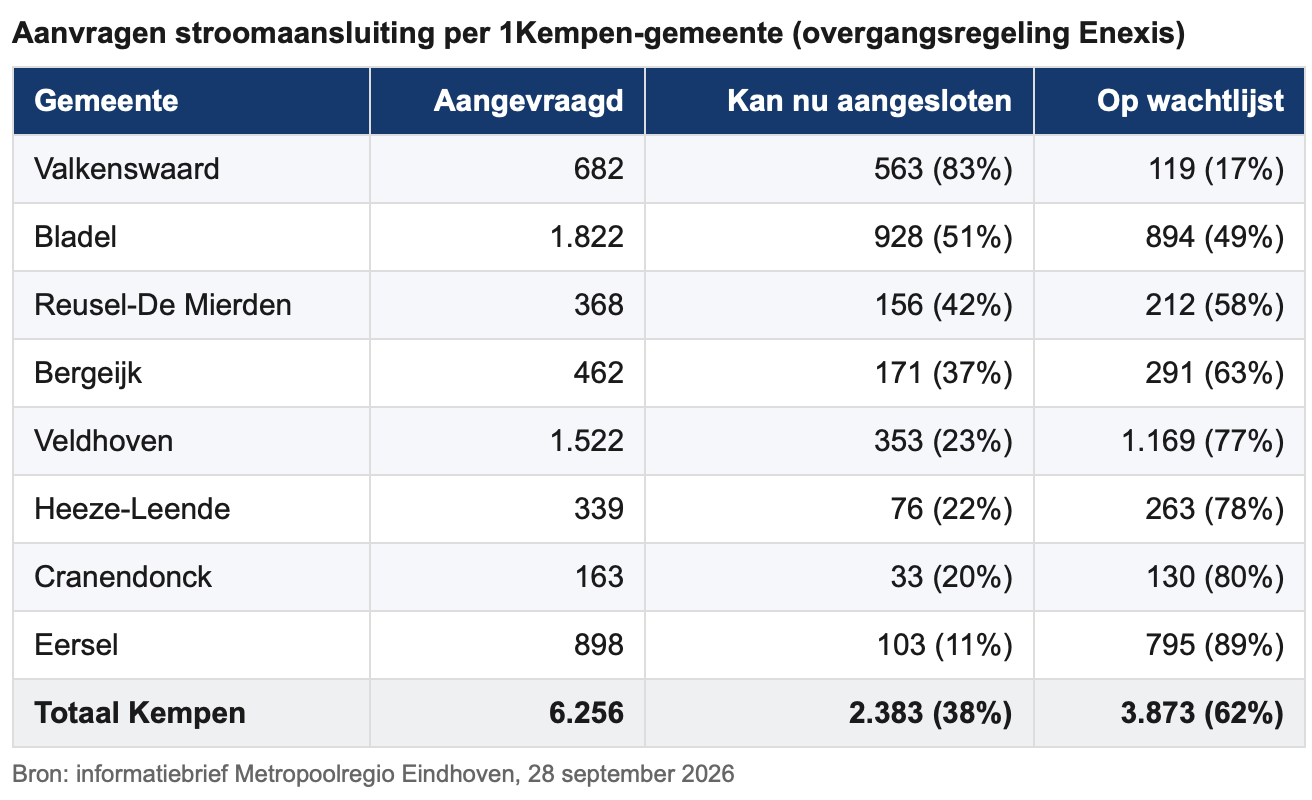

DE KEMPEN - Van de woningen waarvoor tijdens een tijdelijke regeling een stroomaansluiting is aangevraagd, kan maar een deel op korte termijn ook echt worden aangesloten. Dat geldt voor de hele regio, en ook voor de Kempen. In de acht 1Kempen-gemeenten samen gaat het om 6.256 aangevraagde woningen. Daarvan kunnen er 2.383 nu worden aangesloten, de overige 3.873 komen op een wachtlijst. De cijfers staan in een informatiebrief die de Metropoolregio Eindhoven (MRE) naar de 21 gemeenten stuurde.

Het gaat om de resultaten van de overgangsregeling van netbeheerder Enexis. Via die regeling konden woningbouwprojecten nog een aanvraag voor een aansluiting indienen, voordat er strengere regels gaan gelden door een nieuw prioriteringskader van de Autoriteit Consument en Markt. In de hele regio werden zo aanvragen ingediend voor 31.609 woningen. Daarvan kan slechts een kwart (7.802 woningen) op basis van de huidige netcapaciteit worden aangesloten; driekwart (23.807) komt op de wachtlijst. De Kempen doet het met bijna 40 procent aansluitbare woningen dus iets beter dan het regionale gemiddelde.

Grote verschillen tussen de gemeenten

Tussen de Kempengemeenten lopen de uitkomsten flink uiteen. Valkenswaard springt eruit: daar kan 83 procent van de aangevraagde woningen worden aangesloten. In Eersel is dat juist maar 11 procent.

Bron: informatiebrief Metropoolregio Eindhoven, 28 september 2026

Foto: Nieuwbouwdroom in de Kempen botst op een overvol stroomnet

Woningbouw valt niet meteen stil

De MRE benadrukt dat de bouw niet direct stilvalt. De cijfers gaan alleen over aanvragen uit de overgangsregeling. Voor projecten die staan gepland voor 2026, 2027 en deels 2028 is vóór 1 juli al een aansluiting toegekend. In de hele regio gaat het om ruim 12.000 aansluitingen die vóór die datum zijn aangevraagd. De zorg zit vooral bij de jaren daarna: de MRE wil voorkomen dat de woningbouw vanaf 2028 of 2029 vastloopt. Woningen en scholen die nu geen ruimte krijgen, komen wel bovenaan de wachtlijst zodra er capaciteit vrijkomt, bijvoorbeeld door netuitbreidingen die in 2027 en 2028 worden verwacht.

Om de druk te verlichten werkt de regio aan een crisisaanpak, de Brainportaanpak Netcongestie. Daarin zitten maatregelen als het inzetten van regelbare opwek, het vrijspelen van capaciteit bij bedrijven en het versnellen van procedures voor nieuwe stroominfrastructuur. Ook moet netbewust bouwen de norm worden; daarvoor komt naar verwachting per 1 januari 2028 een landelijke regel. Op de MRE-regioconferentie van 28 oktober worden raads- en collegeleden verder bijgepraat.

Klik op de knop en maak ons jouw lokale nieuwssite!

Maak ons je Google-favoriet

Weet jij nieuws van bij ons? [email protected]

  • Kempen FM
  • Radio Horizon
  • Roslo Radio
  • Omroep Veldhoven Radio
  • 1KempenTV - De Kempen
  • 1KempenTV - RTV Horizon
advertentie

Zoeken

Instellingen

Nieuwsnotificaties

Ontvang geselecteerd nieuws van 1Kempen.nl, ook als deze website niet geopend is.

Instellingen laden…

Je keuze geldt alleen voor deze website en deze browser. Je kunt je hier altijd weer afmelden. We bewaren daarvoor een technisch browserabonnement; een account is niet nodig.
